您的位置: 吉林之声 > 资讯 > 正文

复工复产“拉满弓” 安全生产“弦紧绷”

2023-02-16 16:37:51来源:阅读:-

——中国二十二冶集团冶金公司包钢ccpp发电项目全面复工复产



“一年之际在于春,春节刚过,我们便按照公司部署,认真开展了节后复工复产工作,为切实落实主体责任、增强安全意识,紧绷安全生产这根弦,严格落实监管责任,抓好安全防范工作,我们积极梳理现场施工任务及安全检查,确保复工复产工作有序开展。”在包钢ccpp发电项目的施工现场,承建单位中国二十二冶集团冶金公司项目负责人对节后复工复产工作进行了简要介绍。

包钢ccpp发电项目位于内蒙古包头市包钢厂区内,施工内容为在发电作业部区域拆除现有部分建构筑物及设备、管道等并在原拆除位置新建一座除盐水站及相关配套站房设施,在焦油小道东侧区域内新建两座燃气轮发电机厂房、两座余热锅炉房、一座汽轮发电机厂房及主控楼、两座主变室、两座煤冷泵房及煤气冷却器、EP等煤气设施、两座润滑油站、一座循环水增压泵房和尿素站等为各生产设施服务的建构筑物及基础、钢结构、内外部装修等土建项目的全部施工,新建厂房的建筑面积约26129m。

据了解,在冶金公司包钢ccpp发电项目部全员返岗复工后,项目部立刻组织各分包单位召开复工复产专题会议,针对复工前所需施工材料的准备、机具以及作业人员安排情况做出了详细部署。同时,项目部按照业主单位要求,倒排工期,严格要求各分包单位按照进度计划合理配置人、材、机。针对整体施工进度,进行了施工方案的优化,在确保安全生产的前提下尽可能缩短施工周期。

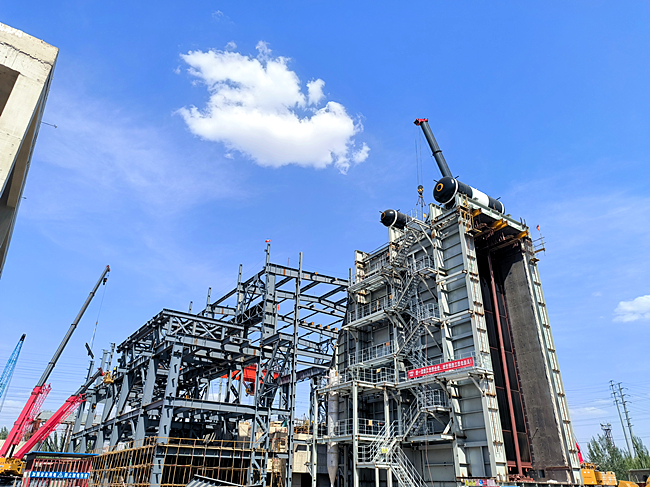

截止目前,包钢ccpp发电项目主控楼三四层、汽机厂房彩钢板、5号余热锅炉南北侧彩钢板装饰装修全部施工完成,其他工序在紧锣密鼓施工中。据了解,在工程的关键时期,近200名工人们在现场昼夜奋战、奋勇拼搏。该项目部根据现场施工条件及进度计划,合理进行了施工人员的配置,实行了动态调整,保证了现场施工人数合理,人员不窝工,不怠工。

“现阶段,我们的主要施工任务有装饰装修工程及外网管道支架,梳理施工任务主线,细化各分项工程未完成项。工程建设已经进入尾声,我们在加强质量和安全管理的同时,整理交工资料,为竣工验收做准备。”包钢ccpp发电项目总工介绍道。项目部针对复工复产进行了全面、深入、细致的检查,严格按照施工技术安全生产规程和标准,彻底排查安全事故隐患,解决安全管理存在的问题,有效防范和坚决遏制事故的发生,为安全有序推进项目建设奠定了坚实的基础。



推荐阅读:旗龙网

滚动推荐
37:51复工复产“拉满弓” 安全生产“弦紧
——中国二十二冶集团冶金公司包钢ccpp发电项目全面复工复产“一年之际[详细]
58:04江变社区开展垃圾分类主题活动
为增强居民对垃圾分类知识的了解,进一步增强居民的环保意识,并参与到垃圾[详细]
09:02咳嗽不停严重影响生活 居家治疗用连
咳嗽是上呼吸道感染常见症状,无论是感冒、流感,还是新冠,大概率都会出现[详细]
51:53春季感冒高发,中医药应对有方
春季空气干燥,早晚温差较大,在这个时候更容易出现发热、咽痛、咳嗽,或伴[详细]
27:44新冠咳嗽治疗,连花清咳等止咳药物不
无论是新冠病毒还是普通的感冒,当病毒侵犯到呼吸系统时,在扩散的过程中就[详细]
18:31家装电线哪个牌子质量好?太阳电缆放
作为重要的基础性配套产业,电线电缆应用于国民经济的各个领域。随着中国市[详细]
44:32小盒子大智慧,天翼云iBox边缘盒
当前,边缘计算与千行百业深度融合,已成为驱动新基建和数字经济发展的关键[详细]
